Болгария строит масштабные планы: два новых реактора AP1000, фабрика искусственного интеллекта ЕС и ядерное партнёрство с Францией. Но авария на единственном работающем блоке АЭС «Козлодуй» обнажила системные проблемы, которые ставят под вопрос способность страны реализовать эти амбиции. Потери от внеплановых остановок 6-го энергоблока уже превысили 200 000 МВт·ч — убытки исчисляются десятками миллионов евро.

Мембраны раздора

До декабря 2025 года 6-й блок АЭС «Козлодуй» работал стабильно. Защитные мембранные устройства паросепараторов-пароперегревателей турбины заменялись каждые четыре года оригинальными деталями российского производства. Проблем не возникало.

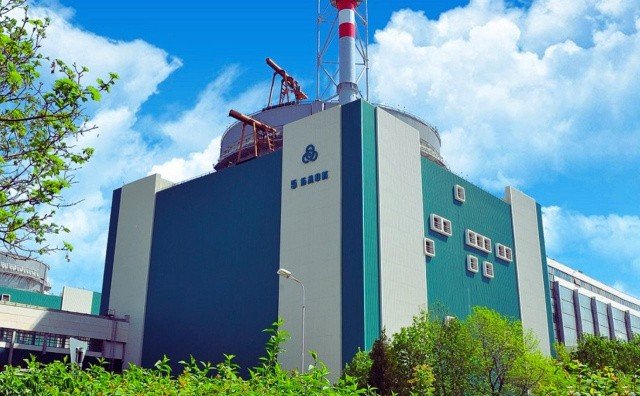

Здание 5-го энергоблока АЭС «Козлодуй» — один из двух действующих реакторов станции
Здание 5-го энергоблока АЭС «Козлодуй» — один из двух действующих реакторов станции. Фото: Novinite

Ситуация изменилась после планового ремонта. 15 декабря 2025 года блок был остановлен из-за разрыва защитной мембраны. 21 декабря — повторная остановка по той же причине. Третья внеплановая остановка произошла в феврале 2026 года. Причина одна: вместо оригинальных комплектующих установили аналоги, произведённые болгарской компанией «Энергоремонт» в Козлодуе, по данным Fakti.bg.

«Это совершенно необычная ситуация. Очень рискованно устанавливать устройства с компонентами, которые не одобрены производителем. Есть прямой запрет в нормативном документе»

Георги Кащиев, профессор, бывший глава Агентства ядерного регулирования Болгарии

Как это произошло? В 2023 году тендер на закупку оригинальных мембран был прекращён по невыясненным причинам. Новая процедура, начатая в 2024 году, зависела от разрешения Совета министров на импорт в рамках санкционного режима. Разрешение было получено лишь в мае 2025 года — к тому моменту поставщик уже не мог выполнить заказ в срок, сообщило БТА.

Почему мембраны критически важны?

Защитные мембраны в паросепараторах-пароперегревателях турбины — это предохранительные устройства. При повышении давления во время переходных процессов они выпускают часть пара, предотвращая повреждение оборудования. Если мембрана из неподходящего материала — она либо разрывается преждевременно (что и происходит), либо не срабатывает вовсе, создавая риск аварии в турбинном зале.

Цена неоригинальных деталей

Масштаб ущерба стал предметом парламентского разбирательства. 12 марта 2026 года и. о. министра энергетики Трайчо Трайков выступил в Народном собрании с данными: 200 000 МВт·ч электроэнергии не произведено из-за простоя 6-го блока. Для бюджета и рынка последствия ощутимы — когда дешёвая атомная энергия выпадает, её замещает более дорогая, а разницу покрывает государственный фонд энергетической безопасности.

«Финансовые последствия значительны и составляют десятки миллионов евро. Кто допустил это — понесёт ответственность»

Трайчо Трайков, и. о. министра энергетики Болгарии
Министр энергетики Болгарии выступает на трибуне Народного собрания по вопросу потерь электроэнергии из-за остановки 6-го блока АЭС «Козлодуй»
Министр энергетики Болгарии выступает на трибуне Народного собрания по вопросу потерь электроэнергии из-за остановки 6-го блока АЭС «Козлодуй». Иллюстрация: БТА

Профессор Кащиев, проработавший почти 20 лет на АЭС «Козлодуй», оценил прямые убытки в €60 млн — при средней биржевой цене электроэнергии €100 за МВт·ч, по его расчётам, опубликованным Economic.bg. При этом три недели блок работал на 100 МВт ниже номинальной мощности, продолжая генерировать потери.

Помимо финансов, каждый термоцикл «остановка — запуск» ускоряет усталость металла. Кащиев предупредил: если заменённые мембраны из китайского листового металла окажутся слишком жёсткими, они не сработают при повышении давления — а это угроза парового выброса в турбинном зале.

Большие планы на фоне проблем

Пока 6-й блок простаивает, Болгария продвигает амбициозные ядерные проекты. В ноябре 2024 года был подписан контракт на инженерные услуги с Westinghouse и Hyundai E&C для строительства двух реакторов AP1000 — 7-го и 8-го блоков на площадке Козлодуя. Суммарная мощность — 2300 МВт, ориентировочная стоимость — около $13 млрд. Окончательное инвестиционное решение ожидается во второй половине 2026 года, сообщил NucNet.

Параллельно развивается и французское направление. В феврале 2024 года Болгария и Франция подписали в Париже Декларацию о сотрудничестве в области гражданской ядерной энергетики. Документ предусматривает совместную работу по строительству реакторов, малым модульным реакторам, европейской цепочке поставок и подготовке кадров.

Подписание декларации о сотрудничестве в области ядерной энергетики между Болгарией и Францией
Подписание декларации о сотрудничестве в области ядерной энергетики между Болгарией и Францией. Иллюстрация: World Nuclear News

«Когда мы делимся ноу-хау в области технологий, образования и подготовки кадров между Болгарией и Францией — мы разделяем и понимание будущего, нашей безопасности и конкурентоспособности» («When we share know-how on technology, education and training programmes between Bulgaria and France in the nuclear field, this means that we also share an understanding of the future»)

Румен Радев, министр энергетики Болгарии (на момент подписания)

Конкретный шаг: Framatome заключил контракт на поставку ядерного топлива для 6-го блока на период 2025–2034 годов, заменяя российского поставщика. Это прямое следствие курса на диверсификацию, о важности которого заявил и Трайков.

Белене, ИИ и битва технологий

Призрак АЕЦ «Белене» продолжает преследовать болгарскую энергетику. Проект второй атомной станции, задуманный в 1980-х и замороженный в 1990 году, официально закрыт в октябре 2023 года. Потрачено более €3,5 млрд — без результата. В апреле 2025 года вице-премьер от БСП Атанас Зафиров заблокировал продажу оборудования «Белене» Украине, предложив использовать реакторы российского производства для энергоснабжения центров обработки данных ИИ в Болгарии, по данным BalkanEU.

Ставка на искусственный интеллект — не пустые слова. Болгария выиграла один из шести проектов ЕС по созданию фабрик ИИ с финансированием €90 млн. Министр энергетики Жечо Станков обсуждал с Meta перспективы строительства AI-гигафабрик. Но энергоёмкие дата-центры требуют стабильного базового электроснабжения — именно того, что не смог обеспечить 6-й блок.

На этом фоне разворачивается и геополитическая конкуренция. Американский Westinghouse получил контракт на блоки 7–8. Французская Framatome поставляет топливо. Компания Arabelle Solutions (наследница ядерного подразделения GE) выразила интерес к новым энергоблокам. Европа, по словам болгарского аналитика Диляны Панайотовой, «мобилизуется против американской энергетической экспансии в контексте ядерной безопасности».

Системный кризис, а не единичный сбой

Проблемы 6-го блока — лишь симптом. Болгарская энергетика переживает структурный кризис. Либерализация рынка электроэнергии для домохозяйств отложена до июля 2026 года. Пропускная способность сетей ограничивает развитие возобновляемой энергетики. Экспорт электроэнергии обвалился на 70% в 2024 году, констатирует Novinite.

По оценке доктора инженерных наук Веселина Тодорова из Болгарской солнечной академии, 2026 год станет решающим: без инвестиций в передачу и распределение электроэнергии, до 310 ТВт·ч ежегодно могут быть потеряны в масштабах ЕС к 2040 году. Для Болгарии это означает, что новые мощности — как атомные, так и возобновляемые — рискуют не найти выхода в перегруженную сеть.

«Эти события на атомной станции иллюстрируют геополитические риски, связанные с объектами, которые технологически зависят от конкретных поставщиков. Диверсификация поставщиков должна оставаться приоритетом»

Трайчо Трайков, и. о. министра энергетики Болгарии

Социологический опрос, представленный на Региональном энергетическом саммите в Софии 10 марта 2026 года, показал: 53% болгар поддерживают строительство новых крупных ядерных реакторов. Общественный мандат есть. Вопрос — сможет ли государственная машина им воспользоваться.

На развилке

Болгария стоит перед выбором: реализовать стратегические преимущества — действующую ядерную инфраструктуру, интерес иностранных партнёров, проект ЕС по ИИ — или продолжать терять их из-за бюрократических провалов и технических авантюр. Окончательное инвестиционное решение по блокам 7–8 ожидается во второй половине 2026 года. По данным Westinghouse и World Nuclear Association, 7-й блок может быть введён в эксплуатацию к 2035 году, 8-й — к 2037-му.

Прокуратура уже получила обращения по ситуации с 6-м блоком. Министр Трайков пообещал личный визит на станцию и привлечение виновных к ответственности. Но для инвесторов и партнёров значение имеет не реакция на конкретный инцидент, а системная способность Болгарии управлять сложными ядерными проектами — в стране, которую сами болгарские аналитики называют «утонувшей в энергетическом болоте».


Что дальше

Ближайшие недели покажут, способна ли Болгария перейти от реакции на скандал к системным решениям. Министр Трайков анонсировал личный визит на АЭС «Козлодуй» и привлечение виновных к ответственности, а прокуратура уже получила обращения по делу о неоригинальных мембранах. Параллельно приближается окончательное инвестиционное решение по блокам 7–8 (AP1000) во второй половине 2026 года — и доверие партнёров Westinghouse, Framatome и Hyundai E&C будет зависеть от того, продемонстрирует ли болгарское государство способность управлять действующей ядерной инфраструктурой. На этом же фоне в июле 2026 года запланирована либерализация рынка электроэнергии для домохозяйств — ещё один тест для сектора, переживающего структурный кризис.

На что смотреть

  • Результаты расследования по мембранному скандалу на 6-м блоке АЭС «Козлодуй»: визит министра Трайкова и реакция прокуратуры определят, будет ли установлена персональная ответственность за убытки в десятки миллионов евро
  • Подготовка к окончательному инвестиционному решению (FID) по блокам 7–8: сигналы от Westinghouse и Hyundai E&C о том, влияет ли скандал с 6-м блоком на оценку рисков проекта стоимостью ~$13 млрд
  • Стабилизация работы 6-го блока: удастся ли закупить оригинальные мембраны российского производства в рамках санкционного режима или найти сертифицированную альтернативу до следующего планового ремонта

Горизонт: Ближайший месяц

Уверенность: Средняя

Что может изменить сценарий: Болгария управляется служебным правительством, что ограничивает возможности для стратегических решений. Политическая нестабильность и зависимость от санкционных разрешений для импорта комплектующих делают сроки непредсказуемыми.

Источники

Материал подготовлен на основе анализа публикаций:

1. «Френската ядрена революция в България няма да се случи, докато се давим в енергийния гьол» — News.bg, Диляна Панайотова • Болгария • 16 марта 2026 | Ссылка ➚

2. «Temporary Shutdown of Unit 6 at Kozloduy NPP Has Led to 200,000 MWh of Lost Electricity» — БТА, Liliya Yordanova, Konstantin Karagyozov • Болгария • 12 марта 2026 | Ссылка ➚

3. «Bulgaria loses «tens of millions» due to technical problem at Kozloduy NPP» — Economic.bg, Georgi Zhelyazkov • Болгария • 27 февраля 2026 | Ссылка ➚

4. «Georgi Kaschiev: What is happening at the Kozloduy NPP is an outrage» — Fakti.bg, Maria Atanasova • Болгария • 17 февраля 2026 | Ссылка ➚

5. «Nuclear Power in Bulgaria» — World Nuclear Association • Великобритания • март 2026 | Ссылка ➚

6. «France and Bulgaria to strengthen nuclear energy cooperation» — World Nuclear News • Великобритания • 22 февраля 2024 | Ссылка ➚

7. «Bulgaria and France signed a Declaration on cooperation in civil nuclear energy» — Министерство энергетики Болгарии • Болгария • 22 февраля 2024 | Ссылка ➚

8. «2026: A Pivotal Year for Bulgaria’s Energy Strategy» — Novinite • Болгария • 16 марта 2026 | Ссылка ➚

9. «Bulgaria Expects Final Investment Decision on Kozloduy in Second Half of 2026» — NucNet • Бельгия • ноябрь 2025 | Ссылка ➚

10. «Bulgaria’s Surprising Reversal: No Sale of Nuclear Reactors to Ukraine» — BalkanEU • Болгария • 16 апреля 2025 | Ссылка ➚

Реакции в соцсетях:


Данный материал представляет собой обобщение информации из указанных источников. Редакция Smorodina.news стремится к максимальной точности, но рекомендует обращаться к оригинальным публикациям для получения полной картины событий.
