Две ключевые электростанции Молдовы — в Вулканештах и Кишинёве — приближаются к сдаче в эксплуатацию. Проект стоимостью €61 млн должен обеспечить стране прямой доступ к европейскому рынку электроэнергии. Срок ввода — конец мая 2026 года.
Что происходит на стройплощадках

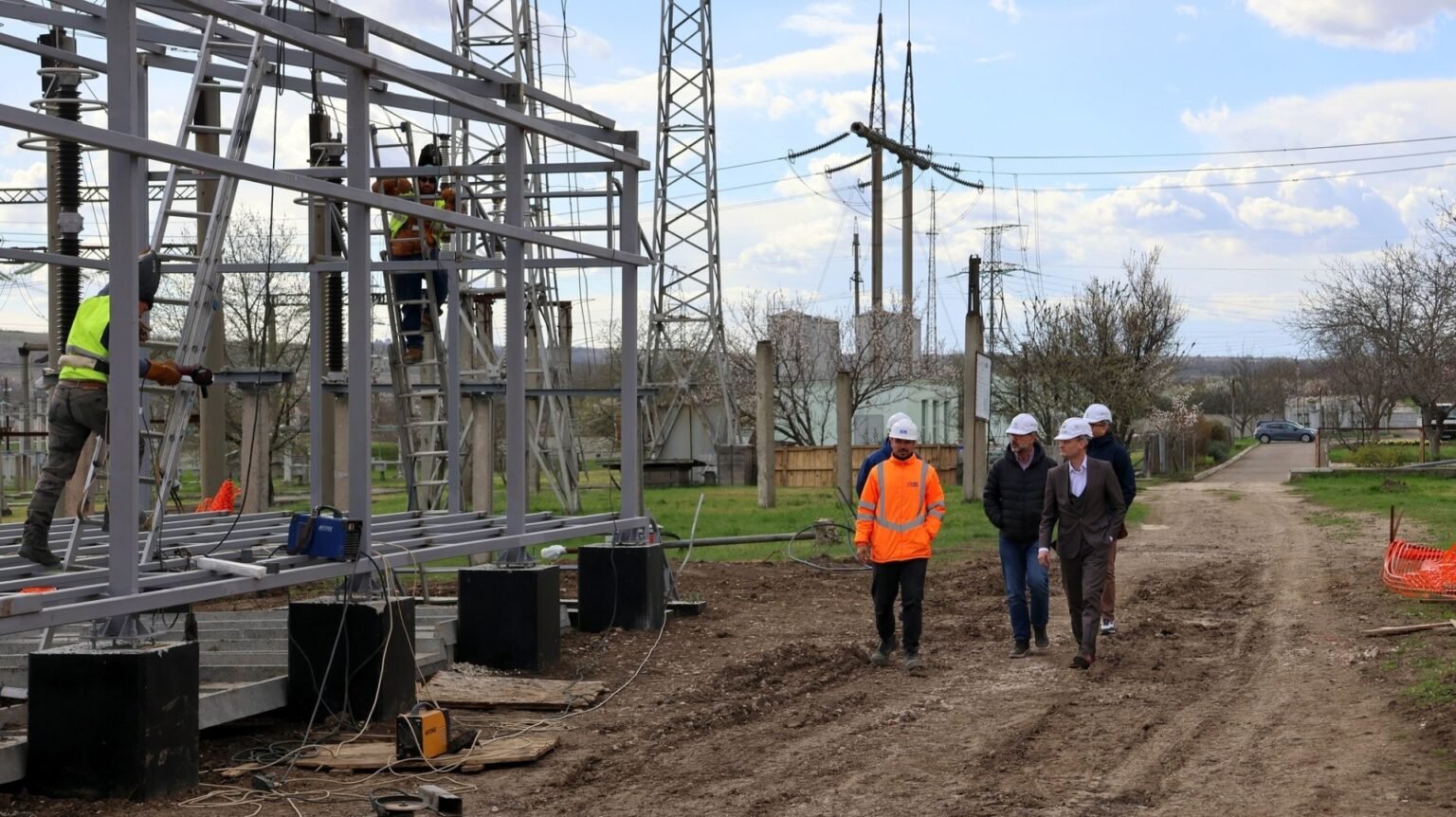

8 апреля обе станции посетили руководство UCIPE (Единица реализации энергетических проектов), директор Moldelectrica Сергиу Кармански и проектная команда Всемирного банка. Цель — оценить готовность объектов и ускорить оставшиеся работы.
Станция в Кишинёве готова на 80%. Основное оборудование установлено. Сейчас ведётся вертикальная систематизация в зоне 400 кВ — готовят инфраструктуру для кабельных каналов. Параллельно собирают контейнер для оборудования защиты. После его завершения смонтируют защитные шкафы, которые уже собраны и ждут установки.

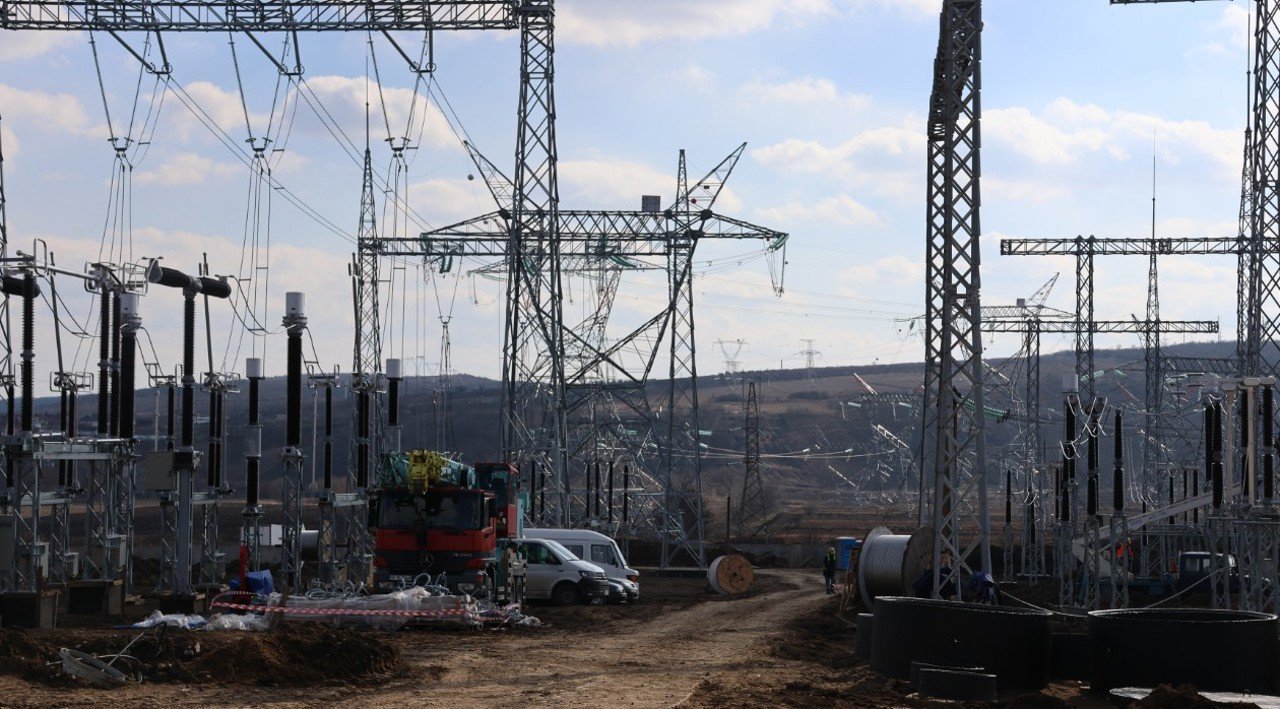

Станция в Вулканештах — на отметке 70%. Разъединители и выключатели установлены. Большинство оборудования уже подключено. Измерительные трансформаторы находятся в пути. Кабельные каналы завершены — следующий этап: прокладка командных кабелей и подключение к оборудованию.
«Работы на электростанциях должны быть завершены до конца мая. Любое отклонение от сроков повлечёт штрафные санкции. Мы не можем допускать проволочек в проекте стратегической важности для энергобезопасности страны» («Lucrările la stațiile electrice trebuie finalizate până la sfârșitul lunii mai. Orice abatere de la termen va atrage aplicarea penalităților»)
Дорин Жунгиету, министр энергетики Молдовы

Подрядчик — консорциум из Румынии: Siemens Energy SRL, Electromontaj S.A. и Energotech S.A. Проект реализуется через Министерство энергетики при поддержке Всемирного банка. Конечный бенефициар — Moldelectrica, национальный оператор электросети.
Почему это важно
Линия электропередач Вулканешты–Кишинёв протяжённостью 157 км — не просто провода на опорах. Это альтернативный маршрут электроснабжения, который позволит Молдове получать электричество из Румынии и с европейского рынка напрямую — минуя инфраструктуру в Приднестровье.
Мощность линии — 630 МВА. Этого хватит, чтобы покрыть более половины пикового потребления страны.
Насколько остро стоит вопрос, показали недавние события. 25 марта из-за атак на энергоинфраструктуру Украины была отключена линия Исакча–Вулканешты, и в Молдове объявили чрезвычайное положение в энергосекторе. Ситуацию нормализовали к 1 апреля, но инцидент обнажил уязвимость существующих маршрутов.

Полезно знать
Линия Вулканешты–Кишинёв проходит через 8 районов и 35 населённых пунктов. Общий бюджет проекта — €61 млн, из которых €27 млн — на строительство ЛЭП. Финансирует проект Группа Всемирного банка. Новая линия заменит маршрут Исакча — Вулканешты — Приднестровье — Кишинёв, который проходит через территорию Украины.
Хронология и детали проекта

Строительство линии стартовало в апреле 2024 года. К августу 2025-го на маршруте стояли уже 407 из примерно 500 опор, было проложено 85 км проводов. В ноябре 2025 года строительство самой линии завершили досрочно — все 157 км и около 1500 км проводов на трёх фазах.
С января 2026-го пошли полномасштабные тесты, включая испытания в сложных погодных условиях. Теперь основное внимание — на двух станциях, которые должны быть готовы к подключению.

«Мы следим за ежедневными отчётами со станций, чтобы наверстать упущенное время» («We are monitoring daily reports from the substations to recover lost time»)
Дорин Жунгиету, министр энергетики Молдовы
В марте министр энергетики провёл две инспекции — 11 и 24 марта — и ввёл режим ежедневной отчётности на каждом объекте. 8 апреля объекты проверяли уже совместно UCIPE, Moldelectrica и команда Всемирного банка.
Персонал станции в Вулканештах сообщает: атаки на украинскую энергоинфраструктуру видны и ощущаются прямо с территории объекта. Это лишь подчёркивает, зачем Молдове нужна собственная энергетическая артерия.
Источники
Материал подготовлен на основе анализа публикаций:
1. «Vizita la stațiile electrice Vulcănești și Chișinău» — MoldPres • Молдова • 08 апреля 2026 | Ссылка ➚
2. «Minister of Energy Inspects Modernization Works at Chișinău Power Station» — Минэнерго Молдовы • Молдова • 10 сентября 2025 | Ссылка ➚
3. «Moldova to commission strategic Vulcănești–Chișinău power line by May 2026» — Moldova 1 • Молдова • 11 марта 2026 | Ссылка ➚
4. «Ministrul Energiei a cerut accelerarea lucrărilor în SE Chișinău și Vulcănești» — EcoFM • Молдова • 11 марта 2026 | Ссылка ➚
5. «La ce etapă sunt lucrările în Stația Electrică Vulcănești?» — TVR Moldova • Молдова • 24 марта 2026 | Ссылка ➚
6. «The Vulcănești–Chișinău Energy Independence Line Project Registers Significant Progress» — Минэнерго Молдовы • Молдова • 12 августа 2025 | Ссылка ➚
Данный материал представляет собой обобщение информации из указанных источников. Редакция Smorodina.news стремится к максимальной точности, но рекомендует обращаться к оригинальным публикациям для получения полной картины событий.
